中央环境保护督察问题整改完成情况公示!与抚州这4个县有关!

阅读量:3782142 2019-10-25




近日,

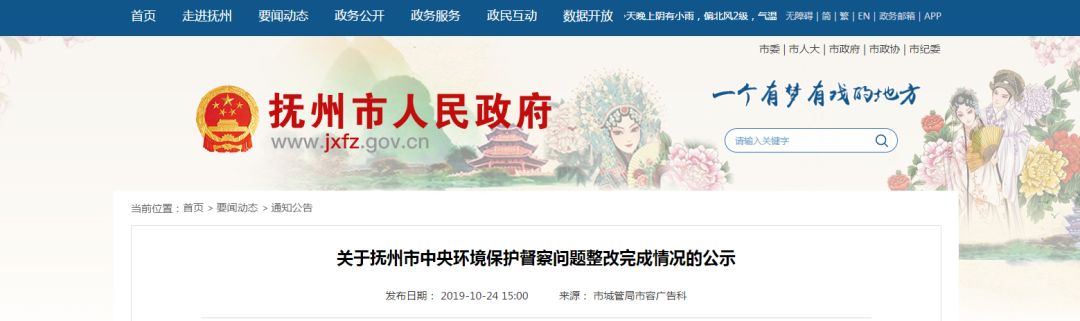

抚州市人民政府网发布了
《关于抚州市中央环境保护督察问题
整改完成情况的公示》
↓↓↓

为落实中央环境保护督察问题整改销号管理规定,根据《江西省贯彻落实中央环境保护督察组督察反馈意见整改方案》及《江西省中央环境保护督察问题整改销号管理办法》要求,现就抚州市中央环境保护督察问题整改方案中的问题八(省整改方案问题二十五)整改完成情况进行公示如下:
问题八(省整改方案问题二十五)
1.问题描述督察组全省抽查21个垃圾填埋场,有13个采取简易填埋方式。我市有南丰县、金溪县、宜黄县、乐安县4个地方尚未建成生活垃圾卫生填埋场,生活垃圾以简易填埋为主。
2.整改目标南丰县:建成生活垃圾卫生填埋场并正常投入使用;
金溪县:改造提升现有垃圾填埋场,建成垃圾中转站,全面完善生活垃圾处理设施;
宜黄县:县城生活垃圾卫生填埋场建成投入运行,填埋场外暂存的垃圾全部转运入场处理;
乐安县:完成垃圾处理场建设并投入正常使用。

(网络图,图文无关)
3.整改措施、成效宜黄县
2016年9月20日完成垃圾填埋场渗滤液处理站设备的安装和调试,10月正式投入试运行;2017年4月16日完成了垃圾填埋场四个方位4口地下水监测井钻探工作和实验室仪器仪表采购;4月23日完成垃圾填埋场建设期间积存堆放在库外的垃圾转运入库工作;6月完成垃圾填埋场渗滤液处理站水质在线监测专用网络线路安装和在线监测设备的调试工作,8月1日取得抚州市环境监测站监测比对报告,显示各项排放指标正常;9月15日通过抚州市环保局对垃圾填埋场竣工环保验收(抚环督函[2017]7号);9月25日完成库外垃圾堆放点的生态修复工作;12月22日完成填埋库区雨污分流覆膜工程。该问题已整改完成。

乐安县
2017年1月6日完成垃圾填埋场库区边坡铺设及地下水导排工程、渗滤液导排工程;2月4日完成了库区铺设进场道路工程、坝体工程;3月5日完成了渗滤液土建工程;5月25日完成了渗滤液设备处理的安装工程并进入试运行阶段;8月22日通过抚州市环保验收《关于乐安县城市生活垃圾卫生填埋场竣工环境保护验收意见的函》(抚环督函【2017】5号);9月25日工程竣工验收、结算并投入使用。该问题已整改完成。

南丰县
垃圾填埋场主体工程已全面建成,并已完成工程验收。生活垃圾已于2018年2月12日运至新填埋场。渗滤液处理站运营并达标后,办理了竣工环保验收相关手续;督促原设计单位提供原垃圾填埋场封场有关设计材料;修整截洪沟及坍塌的垃圾堆场;设置盲沟引流渗滤液进入导流管;按照《生活垃圾卫生填埋处理技术规范》覆膜,杜绝渗滤液进入排洪沟。该问题已整改完成。

金溪县
①按照金溪县生活垃圾填埋场综合治理技术方案评审会专家组意见,2017年4月金溪县垃圾填埋场正式封场整改,垃圾运往抚州市处理;根据垃圾填埋场周边地形建设了约1400米截洪沟(雨污分流)工程,实现雨污分流;通过自主询价采购方式,购买日处理量达到100吨的渗滤液处理设备,聘请有资质的第三方公司运营,严格按照环保要求,出水质达到国家排放标准;在对原垃圾堆体进行消杀覆土的同时,按要求设置了排气孔,防止垃圾产生沼气;对原垃圾填埋场堆体及周边进行了全面复绿。
②为应对金溪县垃圾运往抚州垃圾焚烧发电厂处理的需要,经批准,在金溪县高新区纬三路建设一座占地面积20亩、日处理压缩中转生活垃圾300吨、远景规划日处理压缩中转垃圾400吨的生活垃圾二次转运站。目前该工程的工程建设、设备安装、竣工环保验收已全部完成,2018年10月投入运行,全县生活垃圾经压缩中转后运往抚州垃圾焚烧发电厂处理。该问题已整改完成。
5.纪委对南丰县、金溪县生活垃圾处置设施建设滞后问题进行了问责,并向全市进行了通报《关于4起生态环境损害责任追究典型问题的通报》(抚纪通[2017]21号)。
本公示时间自2019年10月24日至2019年11月1日,对本公示情况有疑问和异议的,请联系省整改办联系电话,079186866651。
