洛阳地区首座500千伏智能化变电站投运
10月23日17时43分,随着1号主变压器及嘉汉、汉郑线路试运行工作圆满完成,河南洛阳500千伏汉都智能变电站正式投入运行。为河南电网迎战度冬“大考”再添新保障。
500千伏汉都变电站是河南省第44座500千伏变电站,也是洛阳地区投运的第一座500千伏智能化变电站,本期投运500千伏出线2回,分别到500千伏郑州变电站和500千伏嘉和变电站。

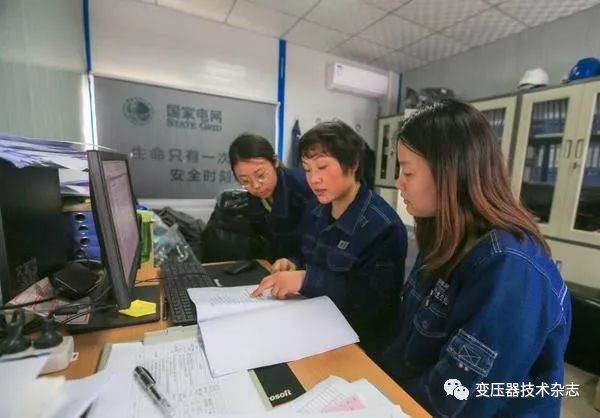

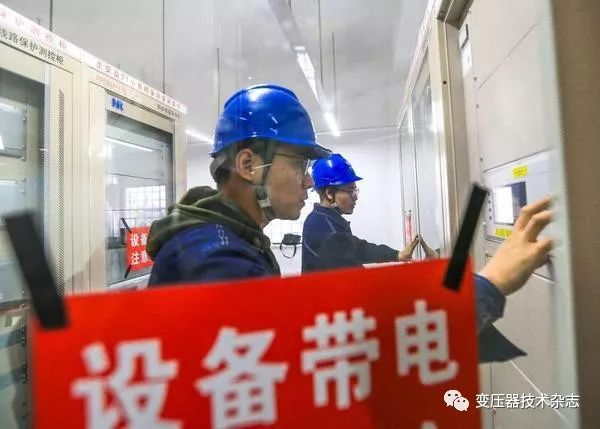

自9月16日起,国网河南省电力公司检修公司对500千伏汉都智能变电站开展验收工作。变电站前期验收的质量会直接影响到变电站以后的设备运行情况和电网安全性,为顺利完成500千伏汉都变电站的验收任务,该公司对验收工作进行了详细分析和周密部署,专门调配骨干力量参与验收工作。验收过程中,验收人员遵循“不放过任何隐患”的原则,落实责任制,建立标准安装、验收表格制度、明确责任人,做到验收不漏项。针对发现的缺陷进行每日“一汇总一沟通一上报”,工作安排紧密有序,确保500千伏汉都智能变电站设备运行合格率达到100%。
据悉,该站投运后,将进一步优化洛阳地区供电网络,提高洛阳的供电能力和供电可靠性。
滨州市重点工程220千伏星湖变电站建设全力推进 “天晴好个秋,电网建设忙。”10月23日,在滨州市重点工程——220千伏星湖变电站建设现场,国家电网滨州供电公司电建工人利用当前天晴无雨的大好时节全力推进电网建设。
为服务滨州市北部县区工业产业转型升级,创造安全稳定的供电营商环境,滨州供电公司于2018年6月份开工建设220千伏星湖变电站。该变电站本期建设24万千伏安主变压器1台,建设220千伏出线4回,110千伏出线6回,35千伏出线6回。据220千伏星湖变电站施工负责人郭乐华介绍,当前一线工人正抓住电网建设的“金秋时节”,集中力量、集中物资,开足马力全力攻坚一次、二次电气设备安装施工,确保设备到货一批、安装一批、验收一批,使各项工作流程无缝隙衔接,力争变电站2019年底竣工送电。

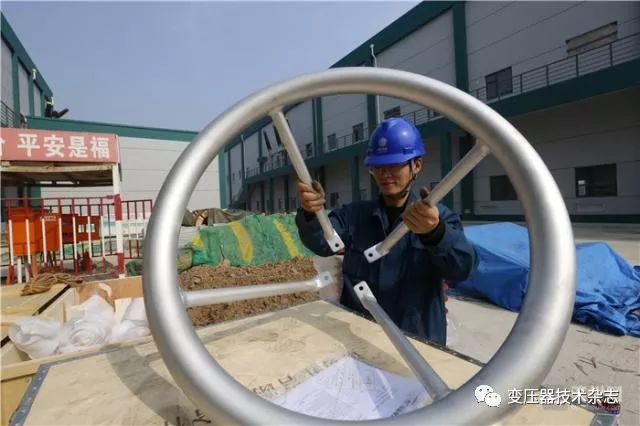

图为10月23日,国家电网山东滨州供电公司施工人员正在220千伏星湖变电站进行电网均压环安装施工。
高新330千伏变电站电气安装火热进行中
10月23日,由陕西送变电工程有限公司(简称陕西送变电)负责施工的西安330千伏高新变电站工程主变安装、GIS安装、电缆敷设同步推进。一个多月来,雨多晴少,这支号称“陕送铁军”的电网建设主力军,在局促的现场空间里,土建与电气两个专业交叉施工,却秩序井然、管控有力、忙而不乱,推进工程稳步向前。
重点工程重点对待
西安330千伏高新变电站位于陕西省西安市西南约28公里的高新区西部大道与上林苑七路十字西侧。围墙内占地1.4846 公顷。本期新增变电容量3×360兆伏安,每台主变35千伏侧配置1 组30兆乏并联电抗器及2 组40兆乏并联电容器。330千伏采用双母线双分段接线,安装10台断路器,本期出线3回。110千伏采用双母线双分段接线,安装23台断路器,本期出线16回。
该工程是西安高新区、三星工业园区等重点项目的电源工程,对提高西安南部地区330千伏电网容载比有重要作用,对调整陕西产业结构、优化营商环境、推动跨越发展具有重要意义。是2019陕西省重点建设项目,陕西省委高关注,《陕西省委书记确定事项落实通报单〔2019〕第2号》对本工程提出明确时间节点,今年内必须具备带电条件。
该工程土建专业、电气专业分别由陕西送变电公司土建施工分公司及变电施工分公司负责施工。国庆前夕,两个分公司党支部在高新330千伏变电站联合开展“党建引领筑牢安全基础,党员争先建设优质工程”主题活动启动仪式。陕西送变电党委书记任学军要求所有参建人员,认清形势,再鼓干劲,迅速掀起施工生产高潮。把“八不发生、三杜绝、一提升”作为必须严守的安全底线,科学组织,周密安排,采取有力措施确保施工生产扎实有序推进。
土建专业2019年4月底正式开工,施工组织始终围绕工期目标进行超前策划、动态优化。不但广泛应用标准化工艺,追求工程质量,而且充分考虑给电气安装工序要求,分阶段重点突破,先后完成主变基础、330千伏GIS基础、110千伏GIS基础,为电气施工争取时间。
仅4个月多后,9月6日,电气专业进场开工。但尽管如此,按照11月底具备投运条件的要求,留给电气安装调试的时间总共不足3个月,乃是常规组织模式下无法按期完成的任务。这表明对负责电气专业施工的变电施工人员来说,本工程自开工就是一场攻坚战。
非常情况非常拼搏
“时间紧,任务重,场地太有限,天气太不给力。”回顾进场一个多月来的施工状态,变电专业项目负责人郜栋不禁感叹。
紧凑型设计的施工现场内当前只有正中间的一条主干道可以用。干道一侧是三台主变压器,另一侧是330千伏GIS设备。设备一边到货,现场一边安装。这条主干道既是吊装要用的作业场地,又是接收设备的必经之路。吊装施工和接收设备不可能同时进行,但从整体上看又不得不同步交替穿插进行。

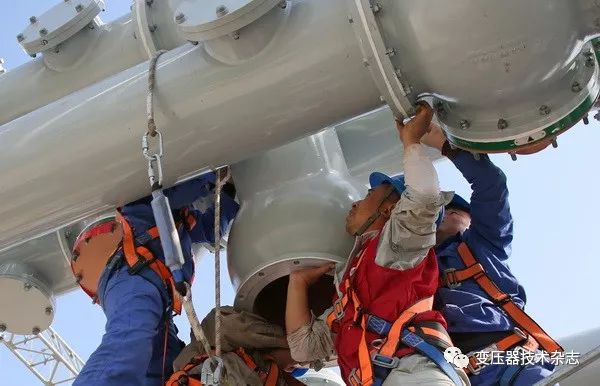

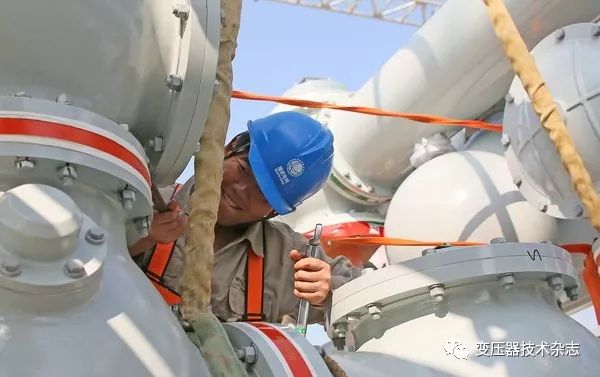

非但如此,时间紧、任务重的紧迫局面,逼着施工人员还必须在局促的施工现场打开多个作业面同时展开安装作业。主变安装阶段,3台主变分为两组同时吊装。根据负荷评估的巨大电流,本站330千伏GIS母线采用最新的三相单独封装结构。主接线方式不变的情况下,新的封装结构使得母线筒增加为原来的三倍,相应的法兰面、波纹管、监测仪表等也都成倍增加。“空间还是那么大,原来拼接一个部件,现在要拼接三个,这操作难度,工艺要求,都提高太多。”再加上GIS设备的安装,垂直、水平方向的精确要求都在毫米级,采用传统的单方向顺序拼装方式,根本无法满足工期要求。为此,安装人员采用从中间向两边的双向拼装方式,展开两个作业面同时进行。

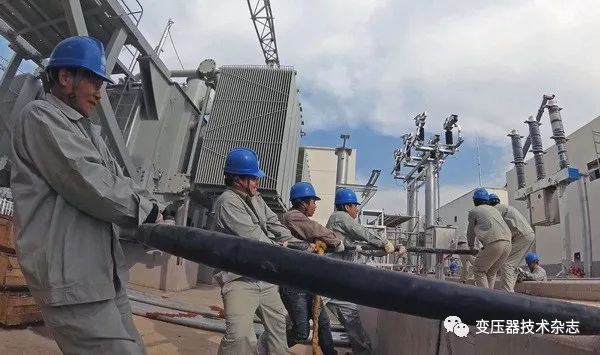

然而,老天又频频为难。自9月进场,秋雨连绵就下个不停。项目部的晴雨表上,多一半都是雨天。风雨无阻,施工人员根据天气不断调整作业。晴天就拼装,小雨就做吊装前的各种准备,大雨就去干那些不怕雨淋的工作,敷设电缆,制作接地……无论什么天气,施工人员都不会停手。既是半天的晴好,湿度合适,他们也会抓紧时间步步为营推进GIS设备吊装工作。从开工进场,“早八点到晚十点”就是他们工作的常态。
工地距离城区不过1小时车程。但郜栋自正式开工后就一天都没回去过。年轻、高大、帅气的他藏起对家中两个可爱孩子的温情,沉稳坚毅地就像一颗钉子一样钉在工地上,就像一面鼓舞人心的旗帜牢牢地扎在现场。高空作业,手抬肩扛,毫厘精工,劳动号子……电网建设舞台上“老戏骨”们,与一波斗志昂扬、活力四射的“小鲜肉”,在主变吊装、GIS设备组装、电缆敷设等多个作业面上,争相炫技,尽显铁军风采。
