盐城学海路项目苏沪地区公司 · 环沪城市公司
当前进展

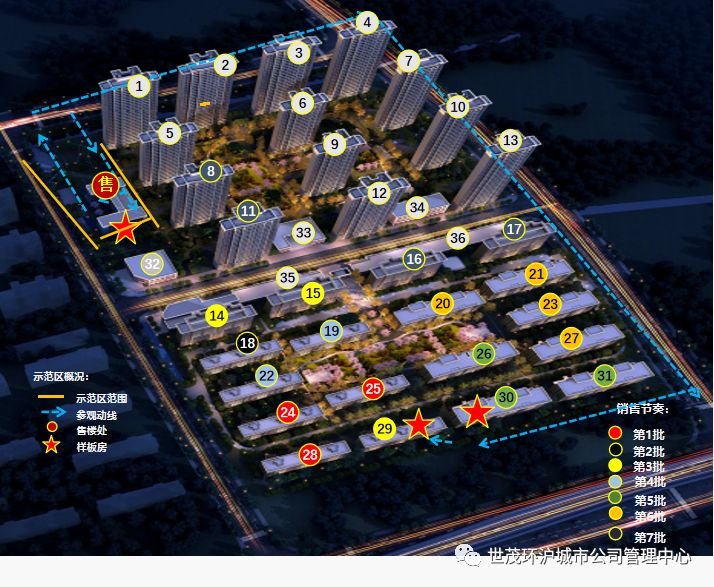

  1.北区停缓建复工,节点调整计划沟通中,其中8#、11#楼预售证拟于  11月25日取得




1
运营指标 供货(亿元)
Q410月11月12月计划完成
4.811.593.22实际完成
1.591.59签约(亿元)
Q4
10月
11月
12月
计划完成
2.500.700.900.90实际完成
0.190.19回款(亿元)
Q410月11月12月计划完成
1.850.650.600.60实际完成
0.750.75
一级节点(未来一月)
●11月10日----20#、21#、23#、27#主体结构封顶●11月25日----一期地下车库预售许可证    工作计划(未来一周)     开发部●11月1日----幼儿园箱变方案
●11月13日----开发资质延期
●11月1日----三网通信、智能信报箱、水土保持方案、二次供水编制单位需尽快选定,配合相关部门工作
●11月25日----3#、9#、12#、北区地下车库消防设计审查
●11月25日----32#、33#、34#工规证
●10月30日----二标段施工许可证办理
   工程部
●10月29日----16# 地下室柱筋绑扎完成
●10月30日----17#地下室柱筋绑扎完成
●10月31日----18#19#22#二结构导墙浇筑完成
●10月31日----26#六层顶板钢筋绑扎完成
●11月1日----26#6层结构钢筋完成
   营销部●11月3日----业主私宴预约
●持续推进----网络推广投放
●持续推进----中介炒作飞机稿发生
●持续推进----企划日常事项、会签、合同、付款工作推进
      设计部
●10月30日----配电房开关站图纸修改
●10月31日----全盘核对商业、配套面积配比,修改单体图纸
●10月31日----32#、33#、34#单体效果图
●10月31日----北区施工图下发
●持续推进----北区消防设计审查配合
   成本部
●招标—标段二综合机电/单位、技术要求流转单
●招标—南区保温涂料/图纸外审
●集采—南区石材供货/石材排版图料单
●集采—钢质防火门
●集采—木质防火门/图纸未标注材质防火门需确认
●测算—南区公区精装/图纸优化
●测算—南区景观/图纸优化
●付款—11/12月进度款申报/进度款资料审核
●结算—看房通道景观结算/竣工单、完工单、工程部意见
●其他—合作方对接

   财务部●10月31日----事务所询价
●10月31日----资金解冻
●持续----日常单据审核及付款
●持续----按揭回款
●持续----按揭准入
   人力行政部
●持续----招聘面试安排
●持续----行政日常工作
●持续----用印文件整理
●持续----区域、城市公司人力行政工作配合
3
督办事项




4
